LCDディスプレイのリードタイムがこれほど長いのはなぜですか?

数ブラウズ:9     著者:サイトエディタ     公開された: 2026-04-01      起源:パワード

お問い合わせ

facebook sharing button
twitter sharing button
line sharing button
wechat sharing button
linkedin sharing button
pinterest sharing button
whatsapp sharing button
kakao sharing button
sharethis sharing button
LCDディスプレイのリードタイムがこれほど長いのはなぜですか?

簡単な答え:

ディスプレイのリードタイムが長くなるのは、主に、複雑な複数のコンポーネントの供給、精密な製造プロセス、構造化された生産スケジュール、上流の材料の制約、不完全なプロジェクトの検証が原因です。

カスタム ディスプレイ プロジェクトでは、材料の遅延、プロセスのボトルネック、スケジュールの中断が 1 つでも発生すると、納品スケジュール全体に影響を与える可能性があります。安定したリードタイムは、早期の計画、サプライチェーンの調整、および制御された生産実行に依存します。

製造業界では、リードタイムは常にデリケートな話題です。お客様から同じ質問をよく聞きます。

「この表示にはどのくらい時間がかかりますか?」

しかし実際には、この質問がなされるまでに、スケジュールはすでに逼迫していることがよくあります。

真実を言えば、どのメーカーも遅延を望んでいません。すべての工場は、スムーズで予測可能な配送を目指しています。しかし、ディスプレイ業界、特に カスタム タッチ ディスプレイ プロジェクトでは、リード タイムは外部からは必ずしも見えない複数の要因の影響を受けます。

ここでは、メーカーの視点から「納期が長い」本当の理由を見ていきたいと思います。

1. コンポーネントが多すぎる - 部品が 1 つ欠けているとすべてが遅れる

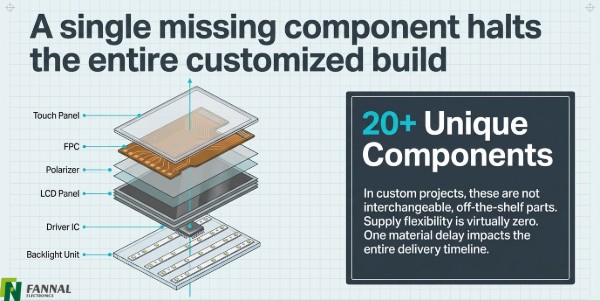

コンポーネントが 1 つ欠けていると、カスタマイズされた build.jpg 全体が停止します。

ディスプレイモジュールはコンパクトに見えますが、その構造は非常に複雑です。

一般的なモジュールには次のものが含まれます。

  • 液晶パネル

  • ドライバーIC

  • 偏光子

  • バックライトユニット

  • FPC

  • タッチパネル (オプション)

合計で 20 近くの異なるコンポーネント が関係しています。

FANNAL のような企業の場合、ほとんどのプロジェクトは 既製ではなくカスタマイズこれはつまり:されています。

  • 材料は交換できません

  • 供給は常に柔軟であるとは限りません

  • 単一コンポーネントの遅延により、注文全体が滞る可能性があります

不確実性を軽減するために、当社では主要なプロセスを社内に導入しています。

  • ディスプレイ側:パネル切断・洗浄、SMT、接着、組立、エージング

  • タッチ側:センサーの設計、製造、ラミネート

これにより、外部サプライヤーへの依存が軽減され、品質とタイミングの管理が向上します。

ただし、管理を厳しくすると コストも高くなります。差別化された市場では、常にコストよりも安定性が優先されます。

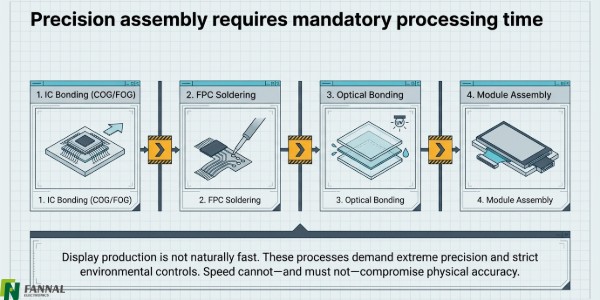

2. ディスプレイには精密な製造が必要ですが、それには時間がかかります


ディスプレイの制作は本質的に速くありません。

次のようなプロセス:

いずれもが必要です 高精度と厳格な検査管理.

以下を含む複数の段階で 全数検査が必要です

  • ガラス加工後

  • 偏光板貼り合わせ後

  • 接着後

  • 光接着前後

  • 出荷前

すべてのステップが AOI に依存できるわけではありません。多くは依然として 手動検査を必要とし、時間はかかりますが必要です。

すべてのステップは、納品後ではなく 納品前にリスクを排除するように設計されています

3. 生産スケジュールは体系的である – オンデマンドで柔軟ではない


顧客の観点からは、緊急の注文を挿入するのは簡単に思えるかもしれません。

工場の観点から見ると、そうではありません。

生産計画は、 製造のスケジュールが設定されたら、次のようにします。 中心的な調整システムです。

  • 設備が割り当てられている

  • 材料が準備されています

  • プロセスが調整されている

私たちの場合:

  • 生産ラインのセットアップには 約 3 時間かかります

  • オーダー間の切り替えにはセットアップ時間が繰り返される必要があります

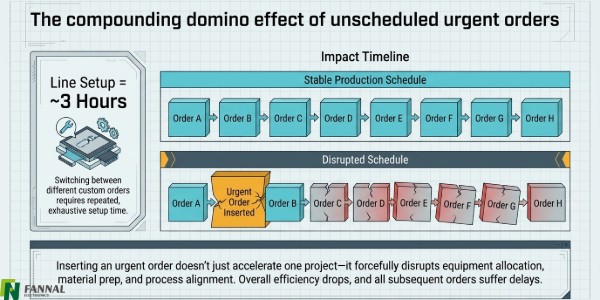

緊急の注文が挿入された場合:

  • 既存のスケジュールが中断される

  • 効率が大幅に低下する

  • 他のすべての注文が影響を受けます

そのため、工場は通常、緊急の変更を避けます。

ただし、当社は 多品種少量のカスタマイズされた市場にサービスを提供しているため、以下を構築しました。

  • 安定した生産を実現する 複数 の全自動ライン

  • サンプルおよび緊急の少量バッチ用の 追加の 半自動ライン

これにより、システムを完全に中断することなく、緊急のリクエストに対応できるようになります。

4. 上流の供給が高度に集中している

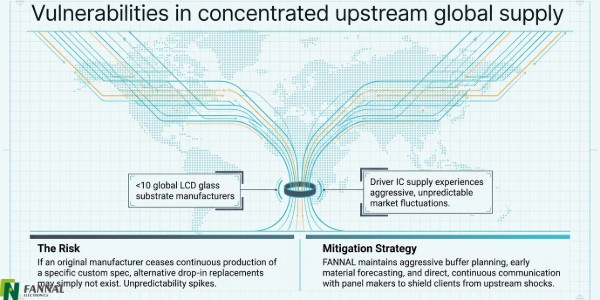

ディスプレイ業界は上流のサプライヤーに大きく依存しています。

例えば:

元のメーカーが特定の材料の供給を停止した場合:

  • 代替品が存在しない可能性があります

  • リードタイムが予測不能になる

このリスクを管理するために、私たちは次のことを行います。

  • パネルメーカーや販売代理店との緊密なコミュニケーションを維持する

  • 供給状況を定期的に監視する

  • 資材計画の早い段階で顧客と調整する

重要なプロジェクトの場合、 予測とバッファー計画が不可欠です.

5. ステップ(プロトタイプ→パイロット→量産)を省略すると、より大きな遅延が発生する

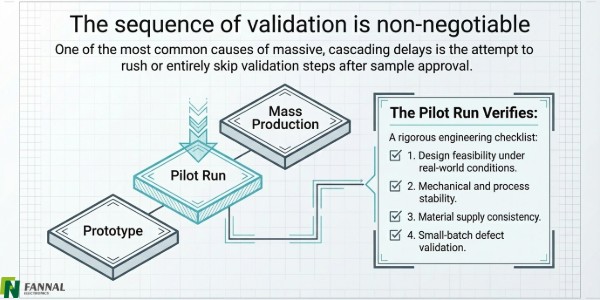

ステップを省略すると (プロトタイプ → パイロット → 量産)、大幅な遅延が発生する.jpg

最も一般的な問題の 1 つは、プロセスを急ぐことです。

一部のプロジェクトでは:

  • サンプルの承認後すぐに量産が開始されます

  • パイロット ラン(試作) は省略します

これにより、重大なリスクが生じます。

パイロット実行の目的は、以下を検証することです。

  • 設計の実現可能性

  • プロセスの安定性

  • 材料の一貫性

  • 小バッチ検証

このステップをスキップすると、多くの場合、次のような結果が生じます。

  • 収量の問題

  • 手直し

  • 配送の遅延

このような場合に備えて、以下を含むを設立します 部門横断的なプロジェクト チーム

  • エンジニアリング

  • プロセス

  • 品質

  • 調達

  • 販売

生産を注意深く監視し、不確実性を軽減します。

お客様への実践的な提案

私たちの経験から言えば、リード タイムの問題は、より適切な計画を立てることで回避できることがよくあります。

1. 社内でより早く計画を立てる
生産が開始されるまで待たずに表示注文を出します。

2. コミュニケーションを活発に保つ
注文せず、黙って待ちます。継続的なアップデートは、リスクを早期に特定するのに役立ちます。

3. 現実的な生産時間を確保する
プロセスを急ぐと、最初は時間を節約できるかもしれませんが、多くの場合、後で大きな遅延が発生します。

最終的な考え

私たちはリードタイムがいかに重要であるかを十分に理解しています。

FANNAL では、 「リードタイムが長い」ことを言い訳として扱いません。代わりに、厳格な品質管理を維持しながら、内部プロセスを継続的に最適化します。

私たちの目標はシンプルです。

迅速に配信しますが、より重要なのは、確実に配信することです。

なぜなら、最終的にはスピードよりも一貫性が重要だからです。
